Sonntag, 25. September 2016

Sockeldämmung

Heute haben wir die Dämmung an unserem Sockel fertig gestellt.

Die Teile wurden zugeschnitten und mit PU-Klebeschaum angebracht. Vorher kam noch ein Komprieband an die Unterseite der Fassade, damit der regendichte Anschluß gegeben ist.
Nachdem der Kleber angezogen hat, habe ich die Keile entfernt und alle Restfugen penibel ausgeschäumt.





Donnerstag, 22. September 2016

Kein Gerüst mehr und wir widmen uns dem Sockel

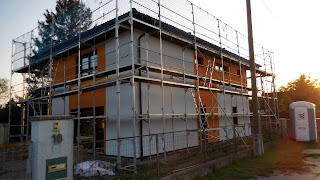

Das Gerüst ist weg. Das ELK Ausbauhaus in seiner vollen Pracht












Heute haben wir den Sockelbereich, der ja noch offen ist, mit Bitumen gestrichen. Am Sonntag habe ich mir den langen Styroporschneider bei Boels reserviert. Da werden wir die Reste der XPS passend schneiden und mit Komprieband und Klebeschaum anbringen.






Im WC habe ich die Vorsatzschale auf ein 50er Maß geändert, damit ein Geberit duofix hinein passt. Nach oben habe ich die Mauer gekürzt, um Platz für ein Kästchen zu bekommen.

Samstag, 17. September 2016

Putz zweite Farbe,Telwolle

Ich freue mich schon wenn das Gerüst weg kommt.












 Am Wochenende haben wir begonnen die Decke zum Dach zu dämmen.

Ich dachte, das anbringen der Telwolle in den Wänden ist eine scheiß Arbeit, aber die Decke ist die Krönung der Kacke. "Des is die Häfnhockn sondergleichen".



Wir hatten eine 5cm Bahn und dann zwei 10 cm Bahnen darüber. Ich stand auf der Leiter (manchmal auch mal über einem Abgrund, HeHe die AUVA lässt grüßen) und hatte die Telwolle überkopf in meinen Händen. Hinten hing Sie mir wie das Cape von Batman über den Rücken. Dann stopfte ich Sie gleichmässig in den Spalt und rutsche mit der Leiter weiter und weiter......Wenn die Breite nicht passte fiel die Sache hinter mir wieder raus. Zu groß geschnitten --> macht die Hängematte und fällt raus. Zu knapp geschnitten --> ziert sich und fällt auch raus.





Die Idee mit der Folie kam uns, nach vielen Schimpftriaden meinerseits, etwas später.

Ich sag nur: 7 Stunden für drei Bahnen.
Und vom Batcape juckt es mich jetzt noch.




Sonntag, 11. September 2016

Aussenputz

 Hier mal die Stiege in ihrer vollen Pracht.





Die Putzer haben den weißen Edelputz angebracht. Die arbeiten wie die Ameisen, rucki zucki, und am Montag kommt die zweite Farbe dran.

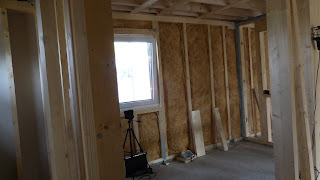

 Das Sichtfenster der Küche musste adaptiert werden. Hierfür kahm der Kreuzlinienlaser zum ersten mal zum Einsatz.
 Es waren mal zwei kleine, weiße Männlein, die kümmerten sich um die Telwolle.




 Unten Fertig, im ersten Stock begonnen.




Und Mario hat die Schlepparbeit erledigt.

Mittwoch, 7. September 2016

Der 4. Tag




Heute war der Elektriker da und hat mich grob eingewiesen. Was, wo, und wie als Nächstes passieren sollte. Wir haben jetzt die Aufgabe alle Außenwände mit Dämmwolle zu versehen und die Innenwände einseitig mit Rigips zu beplanken. Ich fuhr gleich zum Zgonc und kaufte einen Druckluftnagler um die Dämmwolle zu fixieren und 4 Stk. Ganzkörperpräservative, diese Einwegoveralls, man kennt sie.

Der Bauleiter seitens Elk war da und wir sind die Mängel durchgegangen. Die da wären:
  • Diverse Kleinarbeiten fertig machen,
  • Stiege zu schmal und die Positionierung passt nicht,
  •  Hebeschiebetür Kunststoff beschädigt vom Transport,
  •  Eingangstüre nicht in der Waage eingeschäumt sodass der Einstellungsbereich der Scharniere nicht ausreicht.
Am Freitag kommt noch einmal das Montageteam und wird sich um diese Mängel kümmern. Da ich der tschechischen Sprache nicht mächtig bin, hoffe ich Sie werden gut informiert.
Die Putzer haben heute (gottseidank kein Scheiß Regen mehr) die Putzgrundierung inkl. Armierung bei den Geschossstößen gemacht.

Ich habe die SAT-Schüssel komplettiert.
Ja, wir haben eine MIT Heiligenschein. hehe


Und es wurde die Baustelle gesäubert und Mist entsorgt.




Montag, 5. September 2016

Hausmontage 3. Tag

Am Wochenende habe ich den Strom ins Haus gelegt.

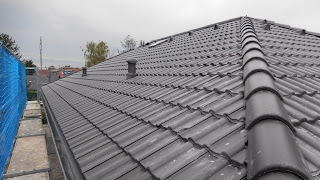

Heute waren die Dachziegel und die Dachrinne dran.
Die Putzer waren auch da. Sie haben den Bereich zwischen den Geschossen mit Dämmung geschlossen und den Unterputz angebracht.

















Ich habe den Wasseranschluß für Außen gesetzt und solange das Gerüst noch steht, schon mal die SAT-Befestigung angebracht.
